中海·新芝源境20幢179号地下室防水项目
中海·新芝源境20幢179号地下室长期受区域高地下水位、高静水压力作用,结构侧墙、顶板、地面混凝土出现不同程度细微开裂、墙面返潮、裂缝渗水等病害。长期渗漏不仅严重影响地下室正常使用功能,还会持续冲刷、侵蚀混凝土基体,碳化腐蚀内部钢筋,削弱结构承载力与耐久性,存在一定安全隐患。为彻底根治渗漏问题、恢复地下室使用条件、保障结构长期安全稳定,在线精品亚洲一区二区绿巨人结合现场实地勘查、病害检测结果,依据国家现行防水工程规范标准,编制本套专项防水修复施工方案,确保工程一次性修复到位、防水效果长效可靠。

一、工程概况
本项目为中海·新芝源境20幢179号地下室防水修复专项工程,施工范围包含地下室顶板、侧墙、地面所有开裂、返潮、渗水病害区域。主要施工内容涵盖:结构病害全面排查、基层清理处理、裂缝分类封堵、整体渗透结晶防水加固、成品养护、质量验收等全套施工工序。
本项目施工目标:严格按照规范标准施工,精准处置各类结构裂缝与渗漏点位,彻底解决地下室渗水、返潮病害,杜绝后期反复渗漏问题,实现地下室结构干燥、安全、耐久的使用状态。本次工程全部采用赛柏斯渗透结晶型防水材料进行施工,依托材料深层渗透、自主结晶、耐高压、可自修复的特性,从混凝土结构内部建立永久性防水体系。
二、编制依据
本施工方案结合项目现场实际工况、结构病害现状编制,严格遵循国家及行业现行规范、标准,确保方案科学性、合规性与可实施性,主要编制依据如下:
1. 《地下工程防水技术规范》(GB50108-2008)
2. 《地下防水工程质量验收规范》(GB50208-2011)
3. 《水泥基渗透结晶型防水材料》(GB18445-2025)
4. 项目现场实地勘查数据、结构病害检测记录及现场施工条件
三、专项施工方案
根据现场裂缝宽度、深度、渗水流量差异,采取分类、分级、差异化修复工艺,针对性处理不同病害,全面消除渗漏隐患。
(一)细微裂缝处理(宽度<0.3mm)

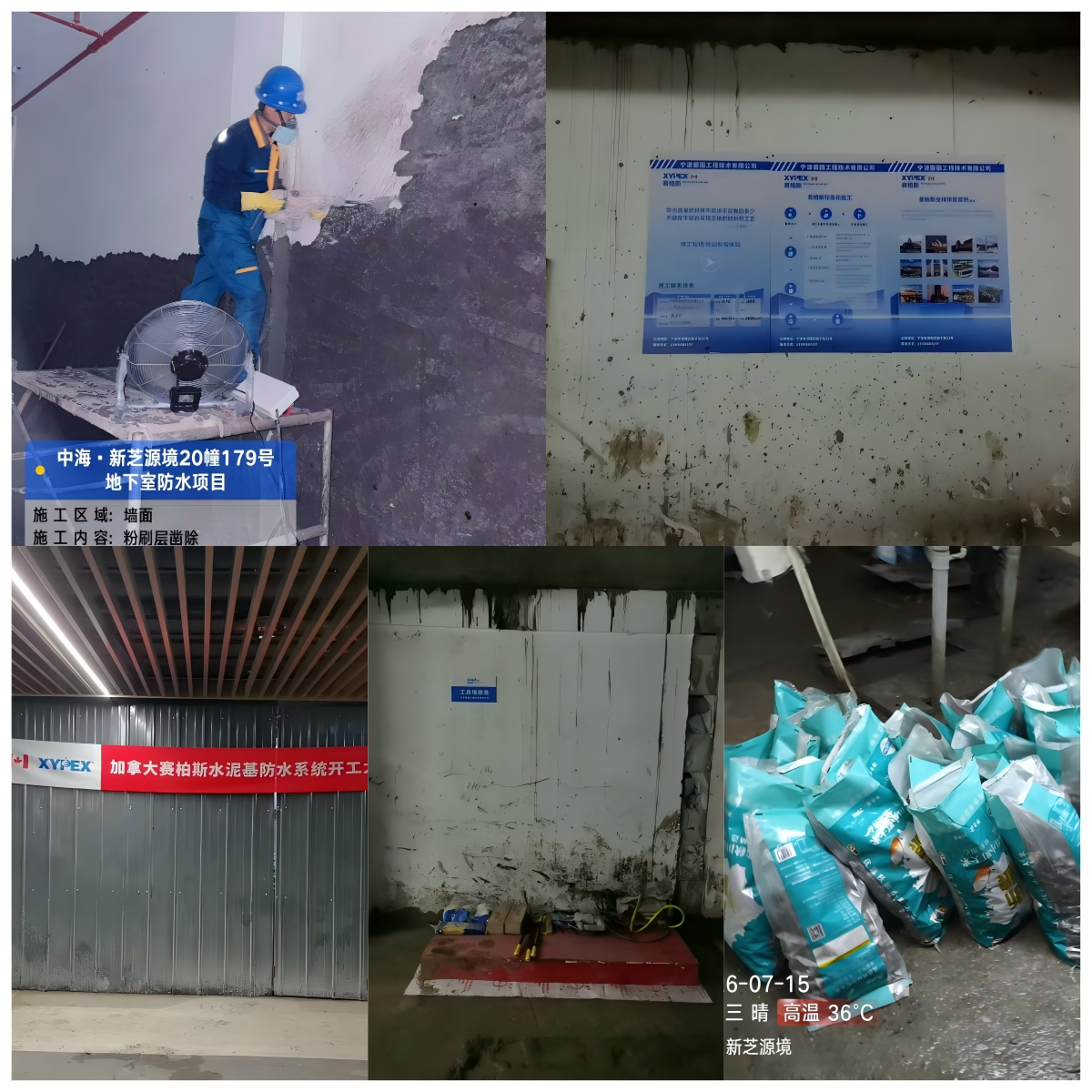

此类裂缝多为表面收缩裂缝、细微龟纹,无明显张开度,主要表现为墙面返潮、微量渗水。施工采用渗透结晶整体封闭工艺:首先对施工区域基层进行彻底清理,铲除浮浆、油污、松散混凝土及杂物,清水充分润湿基面,保证基层坚实、洁净、湿润、无空鼓。严格按照标准配比调制赛柏斯渗透结晶防水涂料,采用高压喷涂工艺均匀喷涂于裂缝及周边基面,保证涂层厚薄均匀、全覆盖无遗漏。施工完成后进行规范保湿养护,促使材料活性成分充分渗透结晶,封堵混凝土毛细孔及微裂缝,形成致密整体防水结构。
(二)施工缝专项防水处理
地下室施工缝为混凝土分次浇筑形成的结构性拼接缝隙,是地下室最易出现渗水、返潮的薄弱部位。受混凝土收缩变形、地下水压渗透、施工接缝密实度不足等因素影响,施工缝普遍存在细微缝隙贯通问题,长期使用后易出现线状渗水、墙面潮渍、缝隙滴水等病害。本次针对施工缝渗漏通病,采用“基面精细化处理+开槽嵌缝封堵+渗透结晶整体加强”专项复合工艺施工。首先对所有结构水平、竖向施工缝进行全线排查,清理施工缝表面浮浆、老化松散混凝土、粉尘杂物及积水,打磨基面至坚实平整状态,确保无杂质、无油污、无疏松层。随后沿施工缝走向规整开槽,清理槽内碎屑并充分晾干、润湿基面,采用赛柏斯堵漏剂分层嵌填压实,对施工缝缝隙进行密实封堵,阻断地下水沿接缝渗透的核心通道。待嵌缝材料完全固化、强度达标后,沿整条施工缝及两侧不少于300mm范围基面,整体喷涂赛柏斯渗透结晶防水涂料,保证涂层均匀饱满、无缝全覆盖,使材料活性成分深入施工缝基层内部结晶固化,修复接缝毛细通道、强化结构拼接整体性,形成刚性封堵+深层结晶的双重防水防护体系,彻底解决施工缝长期渗漏隐患。
(三)核心防水材料性能优势
本项目全程采用赛柏斯渗透结晶型防水材料,适配地下高水压、潮湿复杂工况,相比传统防水材料具备显著优势:
1. 深层渗透,结构性防水:材料活性物质可深入混凝土内部毛细孔及微裂缝渗透结晶,最大渗透深度可达30cm,从结构内部封堵渗水通道,实现真正意义的结构性防水,而非表面覆膜防水。
2. 自主修复,长效抗渗:具备遇水激活再生结晶功能,后期结构产生新生微裂缝时,遇水可自动生成新结晶体封堵裂缝,彻底解决后期反复渗漏难题。
3. 性能稳定,耐久性强:固化后防水层抗老化、耐高低温、耐潮湿、抗水压,不受地下恶劣环境影响,防水寿命可与结构同周期。
4. 绿色环保,施工性好:材料无毒无有害释放,符合绿色施工标准,可在潮湿基面直接施工,无需完全干燥基层,适配地下室施工环境,施工高效、不影响后续使用。
四、施工组织与安全文明措施
(一)安全施工保障措施
1. 地下室顶板、高处墙面作业全部采用标准化移动脚手架施工,严禁无防护高空作业,全程保障高处施工安全。
2. 所有进场施工人员必须完成安全技术交底与岗前培训,考核合格后方可上岗,作业期间全程规范佩戴安全帽、安全带、防滑鞋等防护用品。
3. 每日开工前对脚手架、施工机具、临时用电设备进行全面检查,及时排查隐患,确保设备完好、施工条件安全合规。
4. 地下室潮湿环境严格执行用电安全规范,做好漏电防护,严禁私拉乱接电线,杜绝触电、高空坠落等安全事故。
(二)文明施工与现场管理措施
1. 施工现场实行封闭式管理,及时清理施工垃圾,保持场地整洁有序,减少施工扬尘与环境影响。
2. 防水材料、施工机具分类定点堆放,摆放整齐、标识清晰,避免材料混用、现场杂乱,提升施工效率。
3. 脚手架搭设严格按照专项规范执行,搭设前完成安全技术交底,搭设后验收合格方可投入使用,全程保证施工稳定性与安全性。
